Znamy plan remontu dróg w Elblągu

28.03.2011, 11:54:30 Rozmiar tekstu: A A A
Znamy plan remontu dróg w Elblągu

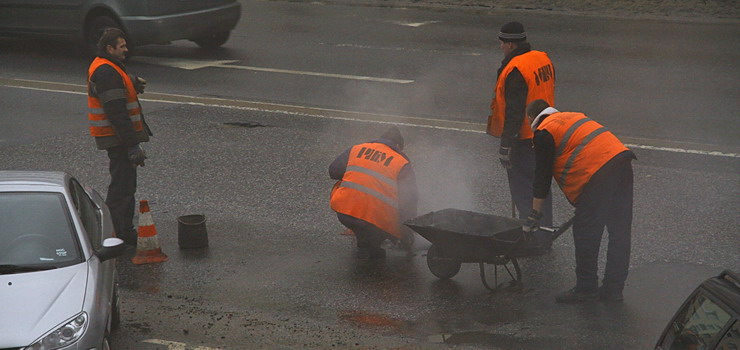

Na całościowy remont dróg w Elblągu potrzeba aż 14 mln zł. Miasta obecnie nie stać na tak duży wydatek. Ruszają jednak cząstkowe remonty elbląskich jezdni i prace związane z ich bieżącym utrzymaniem. Zobacz, gdzie w najbliższym czasie będą trwały remonty drogowe.

Jak informuje Urząd Miejski w Elblągu, bieżące utrzymanie dróg wykonywane jest na sieci ok. 241 km dróg. Polega na wykonaniu robót konserwacyjnych pasów drogowych  obejmujących remonty cząstkowe: nawierzchni jezdni, nawierzchni chodników, elementów ulic (krawężniki, obrzeża), nawierzchni z destruktu bitumicznego i betonowego. Planowany termin rozpoczęcia – po rozstrzygnięciu przetargu – od II kwartału 2011 r. do 15 stycznia 2012 r. ( data obowiązywania umowy z Wykonawcą usługi).

Naprawa spękań podłużnych i poprzecznych w nawierzchniach asfaltowych na ciągach ulic: Płk . Dąbka, Łowickiej, Hodowlanej, Sobieskiego, Broniewskiego. Planowany termin rozpoczęcia – po podpisaniu umowy –  II kwartał 2011 r., planowany termin zakończenia II kwartał 2011 r.

Remonty cząstkowe nawierzchni kamiennych ulic na  Starym Mieście.  Planowany termin rozpoczęcia – po podpisaniu umowy –  II kwartał 2011 r., planowany termin zakończenia IV kwartał 2011 r.

Odnowa nawierzchni chodników przy ul. Pionierskiej i Beniowskiego.  Planowany termin rozpoczęcia – po rozstrzygnięciu przetargu –  III kwartał 2011 r., planowany  termin zakończenia III kwartał 2011 r.

Bieżące utrzymanie oznakowania dróg wykonywane na sieci dróg publicznych  w Elblągu polega na :  codziennych ( przez cały tydzień) przeglądach i naprawach sygnalizacji świetlnej  funkcjonującej na 34 skrzyżowaniach w mieście, przeglądach w każdy poniedziałek, wtorek, czwartek i piątek oznakowania pionowego dróg i urządzeń Brd. Zadanie realizowane jest przez firmę zewnętrzną wyłanianą w drodze przetargu nieograniczonego ( na okres dwóch lat). Nowe zamówienie publiczne  na okres 01.07.2011-30.06.2013,  postępowanie jest  w toku. Naprawie zniszczonego oznakowania pionowego dróg i urządzeń brd. Zadania realizowane w ramach zawartej umowy na okres 01.01.2011-31.12.2011. Odnowie oznakowania  poziomego dróg. Zadanie realizowane co roku przez firmę zewnętrzną, która wyłaniana jest w  drodze przetargu nieograniczonego. Zamówienie publiczne w toku. Planowany okres   wykonania od 18.04 do 10.06.2011 r.

Zadania z zakresu poprawy bezpieczeństwa ruchu drogowego  „Wykonanie usług technicznych wprowadzających zmiany w organizacji ruchu drogowego na ciągu ul. Płk. Dąbka”. Planowany przetarg publiczny i wykonanie w III kwartale 2011 r. „Pomiar ruchu drogowego i analiza ich wyników na skrzyżowaniu ul. Ogólnej  z  Fromborską, z Legionów oraz ul. Fromborskiej z ul. Sobieskiego wraz z  opracowaniem nowych programów sygnalizacji świetlnej na tych skrzyżowaniach”. Zadanie realizowane w ramach planowanej do zawarcia umowy na okres 17.01.2011-31.05.2011.

Pomiar ruchu na zakończonych przebudowach ulic Traugutta i ul. Chrobrego – planowana umowa i realizacja na wykonanie grudzień 2011. Współpraca przy organizacji i przeprowadzeniu  konkursów i turniejów z zakresu bezpieczeństwa ruchu drogowego organizowanych dla młodzieży szkolnej - kwiecień br.

- Trwają dalsze negocjacje w celu pozyskania  firmy współuczestniczącej w kosztach remontu  nawierzchni odcinka drogi publicznej ul. Warszawska - odcinek wylotowy  w kierunku Malborka. Wykonanie może nastąpić na przełomie marca i kwietnia br. Do tej pory pozyskano 10 000 euro na ten cel – mówi Anna Kleina, rzecznik prasowy prezydenta miasta.

Wykonanie podczyszczania pozimowego jezdni i chodników ( z piasku). Planowany termin rozpoczęcia - druga połowa marca 2011 r., planowany  termin zakończenia kwiecień 2011 r.

Prowadzenie wycinki drzew oraz odkrzaczanie poboczy w ciągach ulic: Mazurskiej, Łęczyckiej, Królewieckiej, Fromborskiej, Pasłęckiej. Wykonanie rozpoczęto od I kwartału 2010 r. - planowany termin zakończenia kwiecień 2011 r.
