Trwają prace w Ciepłowni Dojazdowa należącej o Elbląskiego Przedsiębiorstwa Energetyki Cieplnej. Obejmują one dwa kierunki działań: budowę nowego układu wysokosprawnej kogeneracji oraz modernizację istniejącej instalacji. Zaawansowanie prac modernizacyjnych w pierwszym półroczu 2022 r. wyniosło 65%. Nakłady na tę inwestycję w tym roku wyniosą prawie 3 mln zł.
W pierwszej połowie br. w Ciepłowni Dojazdowa przeprowadzono głównie wymiany lub remont urządzeń. Celem prac jest utrzymanie ciepłowni w dobrym stanie technicznym. W tym czasie wykonano:
- Wymianę podgrzewaczy dwóch kotłów WR10 oraz drugiego ciągu kotła WR5.

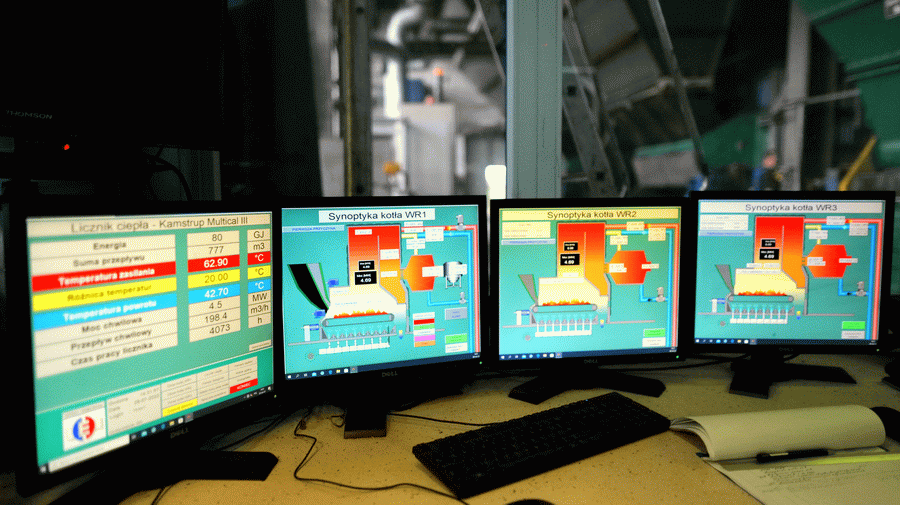

- Zainstalowanie nowego układu sterowania, co pozwoliło spółce na wyjście z systemu EU ETS.
- Wyłoniono także wykonawcę kapitalnego remontu dwóch sprężarek powietrza - realizacja tego zadania zaplanowana jest na lipiec br.
Koszty tych prac modernizacyjnych wyniosły niemal 1,8 mln zł.
Prace zgodnie z harmonogramem
W trakcie realizacji są kolejne prace obejmujące m.in. wymianę podgrzewacza kotła WR5, remont przenośników nawęglania, wymianę dwóch przenośników układu odżużlania. Spółka wykona przegląd serwisowy instalacji odprowadzania spalin i dokona ewentualnych napraw. Modernizacja obejmie układ mechanicznego czyszczenia pęczków konwekcyjnych dla wszystkich kotłów. Ciepłownia wyposażona zostanie w nową ładowarkę kotłową - wyłoniono już dostawcę sprzętu, a termin realizacji wyznaczony został na pierwszy kwartał 2023 r.
- Idziemy zgodnie z harmonogramem. Do końca roku 2022 planujemy zmodernizować i wyremontować 75% całej infrastruktury Ciepłowni Dojazdowa. W roku 2023 planujemy dalsze prace remontowo-inwestycyjne, które w 90% pozwolą odtworzyć infrastrukturę całej ciepłowni węglowej - mówi Andrzej Kuliński, prezes Elbląskiego Przedsiębiorstwa Energetyki Cieplnej. - Kładziemy na to duży nacisk, ponieważ efektywność źródła ciepła, jest bardzo istotna w obliczu sytuacji na rynku ciepłowniczym i rosnących cen. Co ważne, modernizacja istniejącej ciepłowni spowoduje, że będzie ona bezproblemowo pracować co najmniej do 2030 r.
Kogeneracja w EPEC
Modernizacja Ciepłowni Dojazdowa jest częścią projektu "Kogeneracja", którego celem jest budowa nowego źródła kogeneracyjnego wykorzystującego gaz ziemny. Działania wpisują się w cele strategiczne EPEC do roku 2025. Koncepcja elbląskiej spółki zakłada produkcję energii elektrycznej i cieplnej w procesie skojarzonej kogeneracji opartej na trzech silnikach gazowych o łącznej mocy elektrycznej ok. 13,5 MW i łącznej mocy cieplnej - 14,4 MW. Inwestycja obejmuje także budowę magazynu ciepła opartego o zasobnik wodny o pojemności do ok. 1 500 m3.
Całe przedsięwzięcie jest realizowane przez Elbląskie Przedsiębiorstwo Energetyki Cieplnej na terenie ciepłowni przy ul. Dojazdowej w Elblągu. Budowa układu wysokosprawnej kogeneracji ma się zakończyć w drugim kwartale roku 2025. Realizacja projektu umożliwi poprawę efektywności energetycznej, ekologicznej oraz ekonomicznej EPEC. Na potrzeby realizacji tej inwestycji firma uzyskała decyzję o środowiskowych uwarunkowaniach.
Sieć ciepłownicza w Elblągu
Na elbląski system ciepłowniczy składa się kilka elementów: źródła ciepła, sieci ciepłownicze, węzły cieplne w budynkach, rozdzielnie cieplne oraz instalacje wewnętrzne centralnego ogrzewania w podłączonych budynkach. Zasilany jest on z dwóch źródeł ciepła: Ciepłowni Dojazdowa (EPEC) oraz Elektrociepłowni Energa Kogeneracja. Zasilanie miasta w ciepło odbywa się poprzez dwie główne sieci magistralne: Północ i Wschód.
Sieć ciepłownicza Elbląga to blisko 200 km rurociągów oraz ponad 2000 węzłów ciepłowniczych ze zdalnym odczytem zużycia. 56% sieci to sieć preizolowana pozwalająca zapobiegać nadmiernym stratom ciepła sieciowego. EPEC dostarcza ciepło do 70% budynków w Elblągu.
W ostatnich ośmiu latach EPEC przeznaczył ponad 100 mln złotych na modernizację sieci i ciepłowni, która spełnia wszelkie rygorystyczne wymogi środowiskowe. Spółka angażuje się w programy, które uwzględniają dofinansowanie likwidowanych kotłów niskoemisyjnych tzw. „kopciuchów". Przedsiębiorstwo jest także otwarte na programy mające szerszy zasięg np. Europejski Zielony Ład lub Fit For 55. Działania i plany strategiczne spółki do 2025 roku zmierzają do ograniczenia emisji gazów cieplarnianych oraz do osiągnięcia neutralności energetycznej do 2050 r.
I co i to ma poprawić notowania pana prezydenta na reelekcję?
Wybitne osiągnięcie codziennej konserwacji. A wydano tyle kasy ile chciano zapłacić "wykonawcom". No i "wyłoniono". Znajomego królika. Reszta, to teoretyczne brednie(autor: Wróblewski) z podręcznika ciepłownika. Nie sądzę aby ta praca porządkowo pozwoliła facetowi uratować honor i obniżyć ceny ciepła zgodnie ze słowem "honoru". Po takim wysiłku zapewne 3/4 znajomych królika w epec dostanie podwyżkę 50% tego co dostał królik.
Co za bełkot - nowomowa . Prace modernizacyjne za trzy miliony - masakra to raczej remonty bieżące żeby jeszcze jeden sezon jakoś przebidolić. Kupić ciepło od Energi bo jakby poszły pełną parą to za miesiąc się rozlecą. Takie elbląskie dziaderstwo pod pod parasolem Witolda miłościwie nam panującego co obiecał obniżkę taryf ciepła o 20% a podniesie od września o 50%.
A może coś o greku i amorku. To będzie się działo.
a co z wyciekiem danych osobowych?
I czym chwali się EPEC -tym że wymienił coś zużytego na nowe
